河北定州三期项目6号机组除氧器吊装就位

2025-11-24来源:中国火力发电网 点击:84次

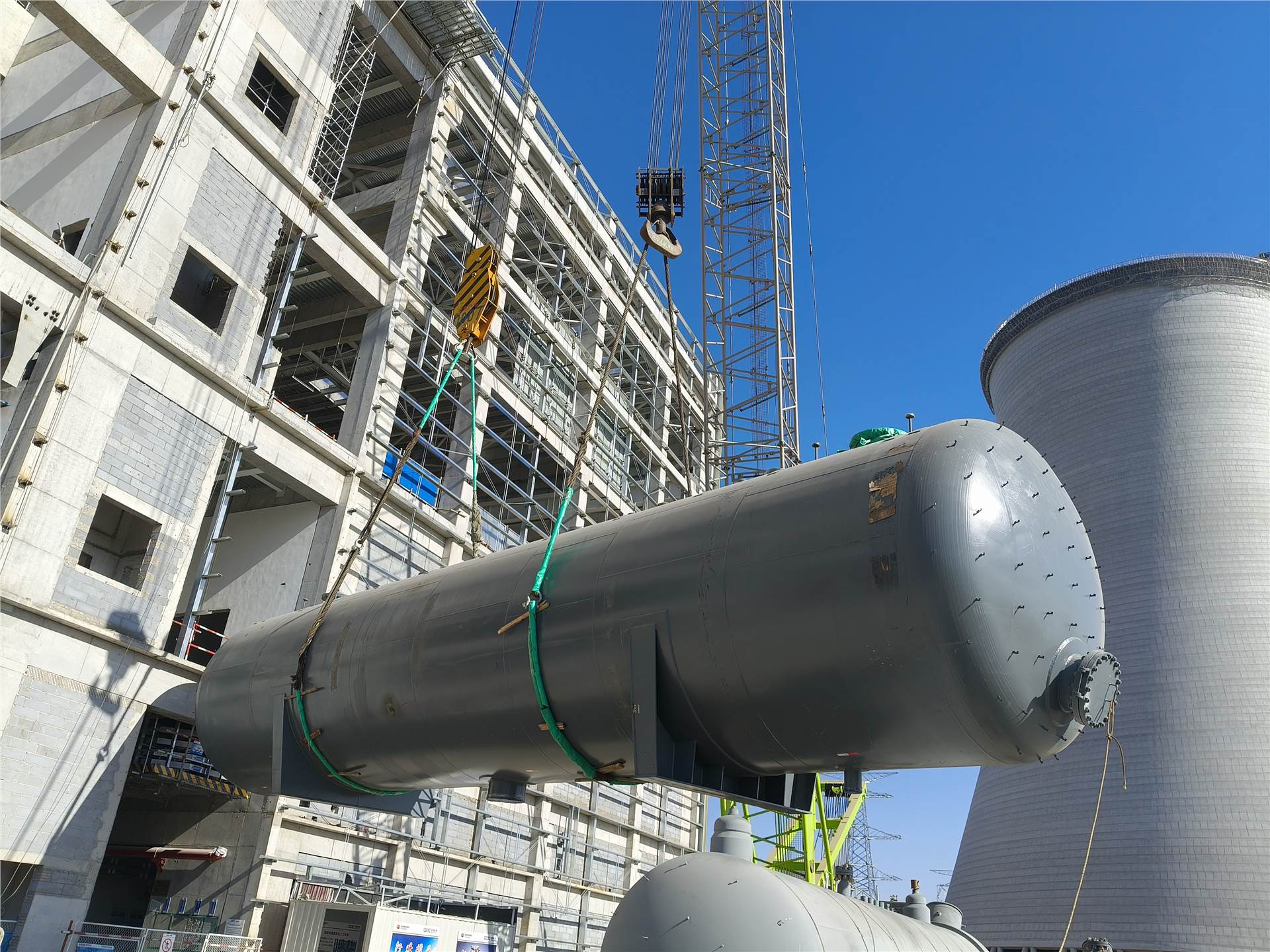

11月19日,由中国能建天津电建承建的河北定州三期项目6号机组除氧器吊装就位,为后续汽机设备及管道安装创造有利条件。

本次吊装的除氧器为内置式除氧器,由无锡联营电力设备有限公司生产,该设备外形尺寸为:直径φ4200毫米、长20232毫米,净重约72吨,安装在汽机房32.3米,B-C列,13—16轴,采用100t塔吊和260吨履带吊协调配合进行吊装。为确保吊装工作安全顺利完成,项目部在吊装前制定了详细的吊装方案,对相关作业人员进行了全面的安全技术交底,明确吊装流程和注意点。吊装过程中,项目领导及业主、监理公司相关领导高度重视,全程旁站,协调指挥监督。经过全场人员4小时的共同努力,6号机组除氧器顺利吊装就位。
