中煤宝山2×65万千瓦超超临界煤电(煤气掺烧)替代扩建项目烟囱筒壁顺利施工到顶

2026-06-16来源:中国火力发电网 点击:54次

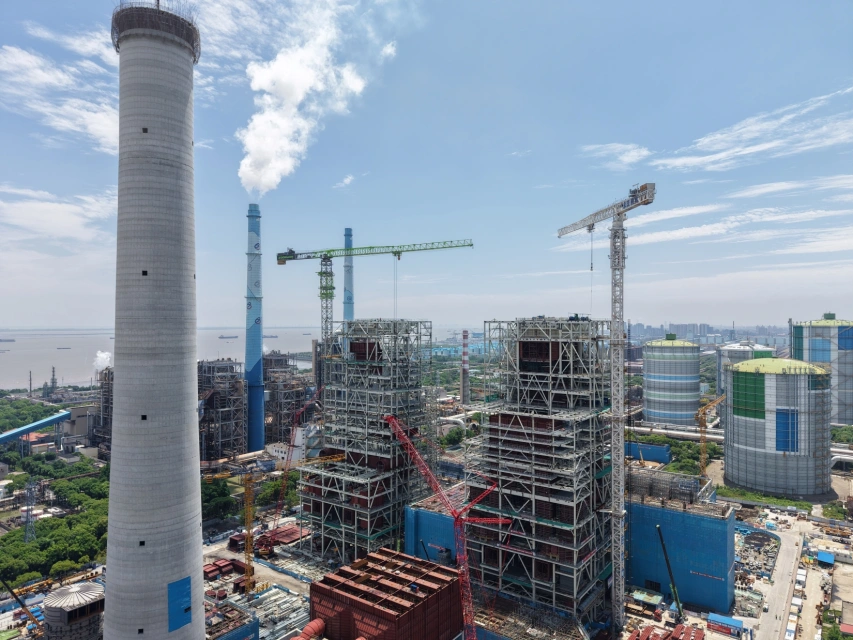

6月15日,中国能建中电工程华东院牵头总承包的中煤宝山2×65万千瓦超超临界煤电(煤气掺烧)替代扩建项目烟囱筒壁顺利施工到顶,标志着项目最高构筑物主体结构全面完成。这是继7号机组锅炉大板梁顺利吊装后实现的又一重要里程碑节点,为后续钢内筒安装奠定了坚实基础。

该烟囱采用两炉共用一座钢筋混凝土外筒壁、内部悬挂双钢内筒的结构形式。外筒壁底部外径25.9米,顶部外径17.4米,整体线形流畅,在满足工艺功能要求的同时,兼顾了工业建筑的视觉协调性。筒壁采用三角架翻模施工工艺,混凝土浇筑致密,外观平滑、色泽均匀,实体质量控制优良,获得参建各方一致认可。


作为上海地区“十四五”规划市重大的能源项目,该烟囱烟气处理系统全面响应地方环保标准,配套设置烟气消白工艺。工程利用长江原水作为冷却介质,先通过循环冷却将排烟温度由50摄氏度降至46摄氏度,再引入辅助蒸汽加热器进行升温,将烟气温度由46摄氏度稳定提升至58摄氏度后排放,有效消除烟囱出口白色烟羽,实现视觉与环保指标双达标。这一“先冷再热”的消白路线,既控制了排烟含水率,又兼顾了排放洁净度与城市景观友好性,体现出华东院在深度清洁化方向的探索成效。

烟囱为本项目最高的单位工程,其施工属于超危大工程作业,对周边土建施工、设备安装及整体工程进展均具有重要影响。为确保烟囱安全、高质、高效建设完成,总承包项目部精心策划、科学组织,积极整合人力资源,合理调配施工机械,全面加强高风险作业过程管控。项目部重点对三角架支撑体系、筒壁半径及圆弧度等关键部位实施严格监控,执行“一板一验收”制度,从严把控实体工艺质量。在参建各方共同努力下,历经酷暑严寒,烟囱筒壁施工安全平稳到顶。

外筒已成,内筒将举。外筒壁顺利到顶,不仅集中检验了总承包团队在高耸构筑物全周期管控中的技术实力与组织效能,也充分诠释了“精心设计、优质服务、志存高远、追求卓越”的企业精神。立足新节点,项目部将继续锚定华东院“135”战略布局和“2+1+1”发展规划,保持奋勇争先的势头,高质量推进钢内筒安装等后续关键工序,全力保障工程安全有序、优质高效建设,为顺利完成项目后续里程碑目标接续奋进。
