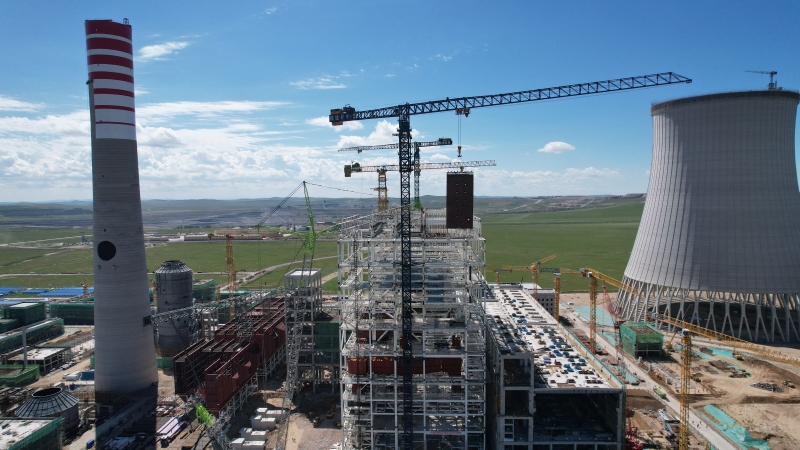

8月19日,苏能(锡)电工程项目2号锅炉受热面开吊,标志着锅炉本体受热面安装工作全面展开。
本次吊装为上部左侧墙水冷壁,选用140吨塔吊单机吊装,80吨汽车吊配合扳起,两台机械同时运作起升。当组件离地0.5米时,80吨汽车吊停止起升,塔吊继续起升,直至管排与地面垂直后,汽车吊松钩,塔吊单机吊装从炉顶贯入,就位后穿装吊杆,并使用槽钢对组件进行固定。吊装前,对机械、吊挂装置进行全面检查,对吊装方案进行再交底,过程中项目领导、专业及安全部门人员全程旁站监督,确保吊装工作安全有序。
2号锅炉受热面吊装是继大板梁吊装之后的又一重要节点,推进项目顺利实现年度施工目标。(冯日)
