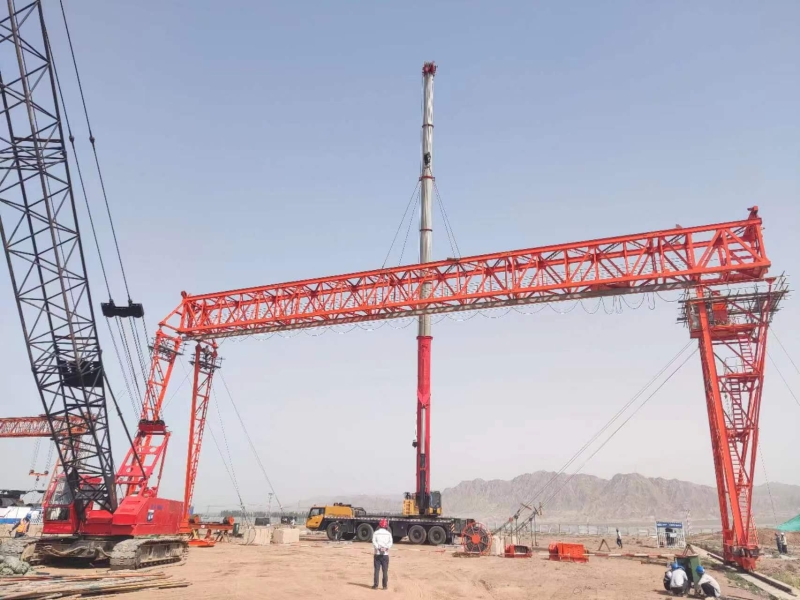

9月1日下午,张掖电厂2x1000兆瓦燃煤机组扩建工程总承包项目第二台40吨龙门吊桥架安装顺利完成,为下一步六道的制作奠定了坚实的基础。
40吨龙门吊主要由桥架、行走机构、电气机构、起升机构、牵引机构、刚性腿、挠性腿等主要部件组成,其中最重件为桥架,重49.85吨。
为了确保在安全的前提下更加优质高效地把这个庞然大物安装上去,机械化专业科提前策划编制吊装方案并且与各相关方密切沟通,安装前多次组织相关人员进行技术交底,并对现场的危险因素及防范措施进行安全交底,安装过程中全程专人旁站监督。经过反复分析与商讨,最终决定采用一台车龄在五年之内的200吨汽车吊作为主吊机械,50吨履带吊为辅吊机械。
在整个吊装过程中,业主、监理、总包、项目部及专业科领导、各相关安全人员、机械化技术人员全程参与,确保“两个到位一个状态”,安全防护到位、相关作业人员协调到位、整个吊装处于受控状态。最终在各方不懈努力下,在业主、监理、总包、项目部领导的见证下,历经6个小时顺利安装完成龙门吊桥架安装。(胡安军)
