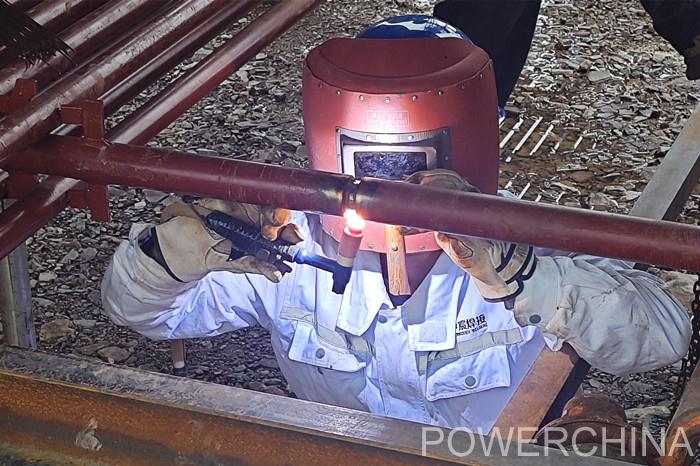

10月28日,广东粤电大埔电厂二期工程3号锅炉受热面第一道焊口开始组合焊接,向锅炉水压迈出坚实的一步。
该工程为二期扩建工程,总体规划容量为2台1000兆瓦高效超超临界二次再热燃煤发电机组。机组投产后,年利用小时为4500小时,满足大埔地区的用电需求,对促进大埔地区经济发展具有重要意义。
受热面是锅炉主体的重要组成部分,该炉型为塔式布置的方式,水压焊口总计八万余道,焊距小且焊接工艺复杂。为保证焊接工艺质量,安全、高效的完成任务,项目部在开焊前做了一系列准备工作:组织焊接专业技术人员根据实际情况编制作业指导书;针对每个作业面不同情况对焊接作业人员进行技术交底,对焊接常见缺陷气孔、未焊透、裂纹等问题产生的原因及控制方法进行讲解;对省煤器蛇形管排通球进行吹扫,保证管内杂物进行清理,避免堵塞;对现场焊接设备、仪器、防风、防雨措施进行检查,确保焊接的质量不受外因影响,确保锅炉受热面焊接工作顺利开展。
大埔项目部将继续紧盯重点建设目标和节点任务,冲刺四季度,保证项目优质履约,助力公司全年目标的实现。(供稿单位审核:刘会杰)
