近日,安徽电建二公司PC总承包的新疆木垒四十个井子800兆瓦风电项目一标段首台风机基础浇筑完成。

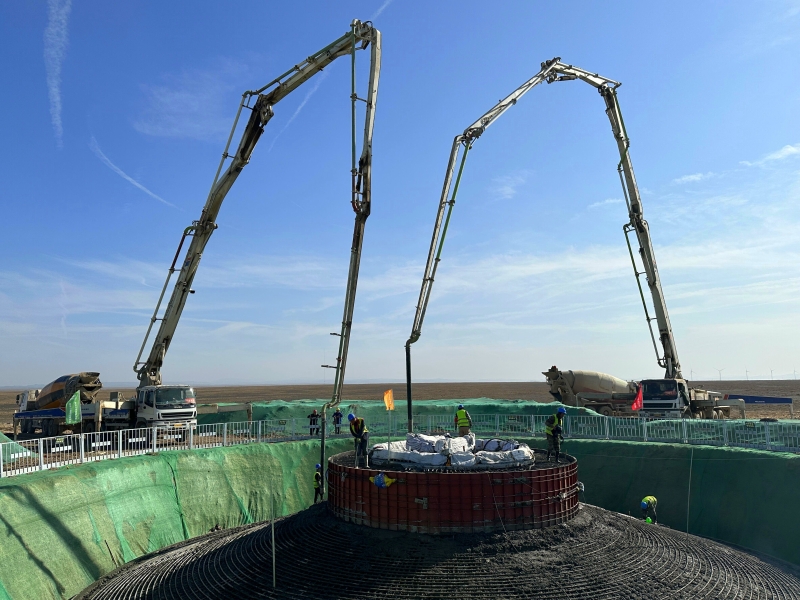

该工程位于新疆昌吉自治州木垒哈萨克自治县四十个井子风电规划区,项目总装机容量800兆瓦。其中一标段装机容量为198兆瓦,包括10台7.0兆瓦和17台7.5兆瓦的风力发电机组,配套新建35千伏开关站及220千伏汇集站各一座。此次浇筑的风机基础为F17机位,基础承台底部尺寸22米,顶部尺寸7米,高度3.8米,采用三台混凝土泵车进行浇筑,历时10个小时浇筑C40混凝土800立方。浇筑一次成型,混凝土内实外光。
项目建成后,可有效优化当地能源结构,改善当地生态环境质量,实现电力供应的多元化,助力木垒县打造新能源产业新优势,对加快实现“双碳”目标具有积极的意义。
