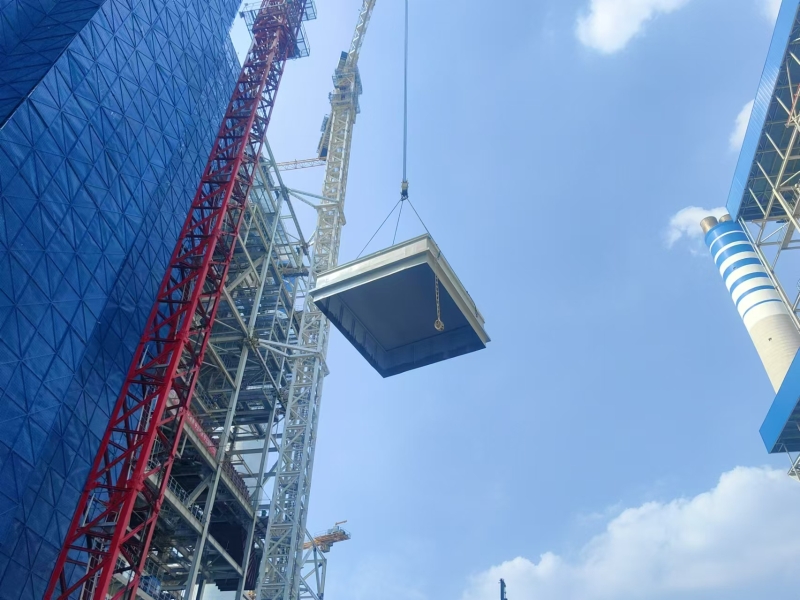

5月25日,安徽电建二公司承建的潘集电厂二期工程3号机组钢煤斗吊装完成。
该工程三号机组钢煤斗共计6只,单只重量约80吨,布置在主厂房C、D轴线之间。钢煤斗安装标高在31.10米,按照从固定端往扩建端依次编号为1-6号煤斗,1-2号煤斗吊装利用锅炉80t平臂吊吊装就位,3-6号煤斗利用M18000履带吊吊装就位。
因钢煤斗构件体积大,吊装安全风险高,项目部管理人员高效组织钢煤斗组合吊装,通过合理分割为四段适应运输与吊装限制,既优化物流又保证作业安全,圆满完成了吊装任务。
