崇左项目一号机组2号高压加热器吊装作业顺利完成

2024-05-27来源:中国火力发电网 点击:69次

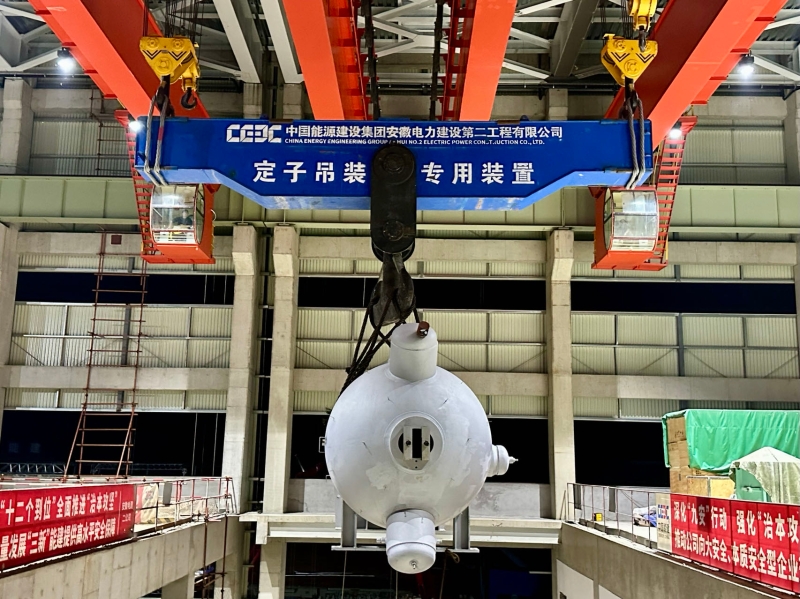

5月23日晚,崇左项目一号机组2号高压加热器吊装作业顺利完成。

本次吊装的高压加热器为上海电气电站设备有限公司提供的卧式表面凝结型换热器,设备中心均距离 C 排4m ,中心标高 15.365m,重量为99.7t,尺寸为Φ2110mm×12300mm,安装位置为13.7m 层,BC 列、4-6轴,采用两台行车双机抬吊。

为保证此次吊装任务顺利完成,项目部科学编制施工方案,做好人员、工器具、机械等各项准备工作。施工过程中,项目部管理人员全程旁站监督,确保吊装过程安全质量可控在控。
