池州市生活垃圾焚烧发电二期项目首车垃圾进场

2023-11-29来源:中国火力发电网 点击:111次

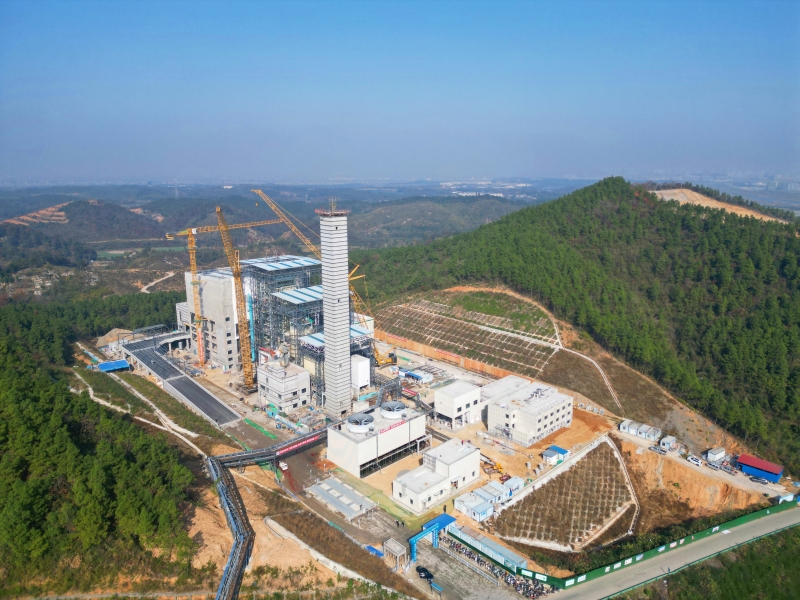

11月28日,安徽电建二公司承建的池州市生活垃圾焚烧发电二期项目首车垃圾进场。在现场管理人员的指挥下,垃圾稳稳卸入垃圾仓,顺利完成第一车垃圾入仓,标志着该项目基本建设完成,为下一步正式点火启动运营奠定了基础。

项目位于安徽省池州市贵池区涓桥镇,扩建1台日处理量为500吨/天的机械炉排生活垃圾焚烧炉,配套1台12兆瓦的凝汽式汽轮发电机组。储坑按平堆设计,长35米,宽28米,深28米,总有效容积约11760 m³,可贮存垃圾约5292t,可满足焚烧炉约10天的焚烧量。垃圾储坑上方设置1台起重量 12.5t 垃圾抓斗起重机,并设1套备用抓斗。

项目建成投产后,与一期项目总处理生活垃圾量约38万吨,年发电量可达16400万度,每年可节约标准煤约5.5万吨,减排二氧化碳18.5万吨,将为池州市实现原生生活垃圾“零填埋”目标提供有力保障,实现城市生活垃圾无害化、资源化。
