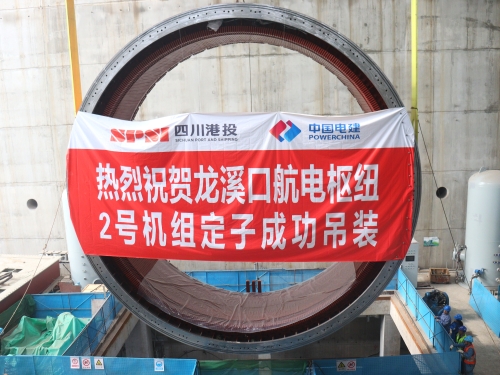

12月7日,由制安公司承担机电安装任务的岷江龙溪口航电枢纽工程2号机组定子顺利吊装就位。
本次吊装的定子直径约9.5米,高度约3.4米,吊装总重约150吨。定子在安装间组装完成后,采用主厂房250吨桥机及平衡梁吊具对定子进行空中翻身使定子处于安装状态,起吊吊入机坑,套入转子与管型座连接。为确保2号机组发电机定子吊装任务的顺利完成,项目部在充分借鉴1号机组定子吊装经验的基础上,组织安全及技术人员结合现场实际,严格审核吊装方案的可行性,以及起吊前吊装工器具的调试检查、施工作业人员的技术交底、安全交底、监理单位的现场旁站等保障措施。历时一个小时,定子安全、精准地吊装就位,得到现场业主、监理、厂家代表等一致好评。
目前,岷江龙溪口航电枢纽已完成2台机组的定子吊装工作,正在进行厂房公用设备、1号2号机组剩余部件的安装及调试,并持续开展后续机电安装工作。
