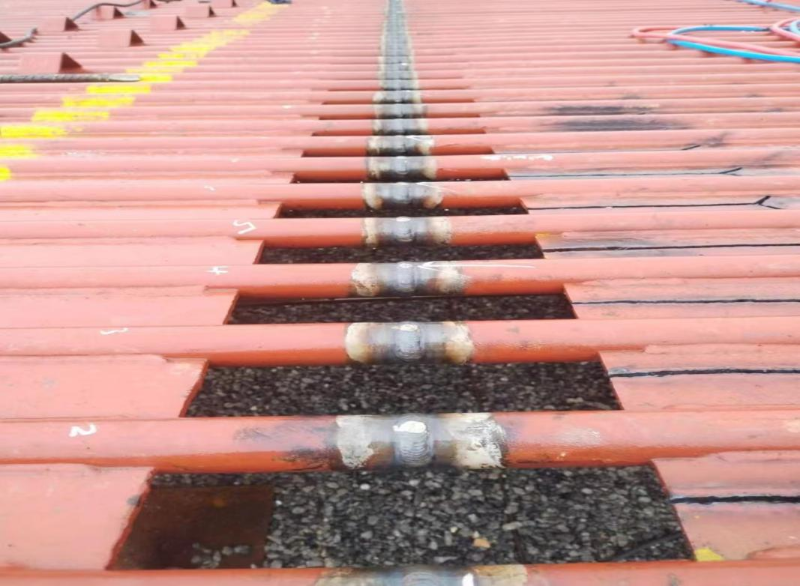

截至06月03日,由湖南火电公司承建的广西崇左项目2号锅炉受热面焊口完成20003道,顺利突破2万大关。
自2024年01月12日受热面开焊以来,为确保广西崇左项目焊接工作顺利推进,项目部周密策划、精心部署。施工过程中,严格按照精细化和洁净化的要求指导施工,强化作业人员技术交底和岗前考试,强化对施焊人员的现场指导,通过倒排工期,稳步推进焊接进度。同时,严把焊口检测及工艺检查关,组织焊接质量问题分析会、交流会及工艺质量技能提升培训,时刻宣贯“过程创优 一次成优”理念,锅炉受热面焊接质量持续提升。
受监焊口一次合格率99.76%,焊后处理硬度合格率100%,达到了工程质量目标要求,受热面焊接质量和焊口进度均处于可控在控状态。
