金川水电站引水隧洞1#洞首仓混凝土浇筑完成

2024-06-28来源:中国火力发电网 点击:111次

6月26日,中国能建葛洲坝一公司承建的金川水电站引水隧洞1#洞首仓混凝土浇筑完成,标志着引水隧洞施工正式进入浇筑阶段。

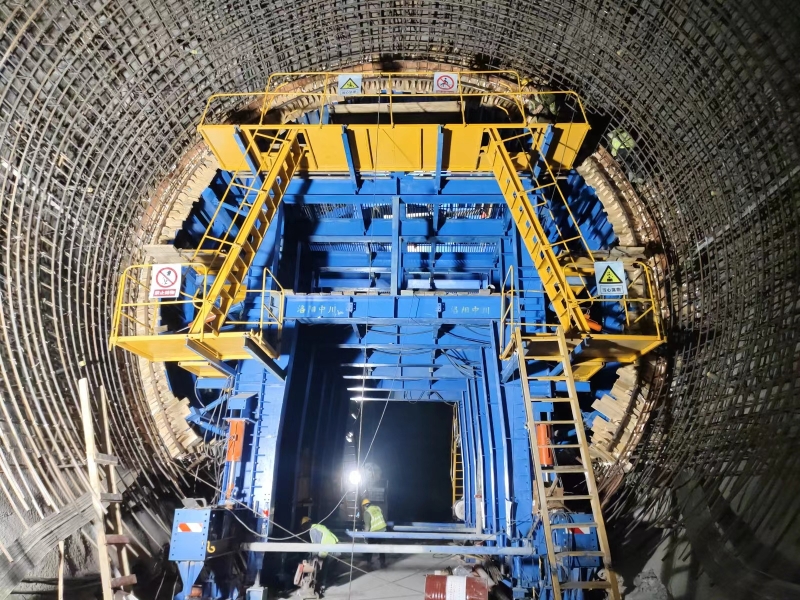

金川水电站引水隧洞共4条,均采用“单机单洞”布置型式,全洞段设混凝土衬砌。为解决投标阶段引水隧洞衬砌施工方案存在的缺陷并满足生产进度要求,项目部会同参建各方实地考察并学习了巴拉水电站等类似水电站圆形隧洞衬砌施工方案,改进了衬砌台车,提出按照上、下平洞及上、下弯段各段将仰拱及边顶拱分成两部分(弯段分多部分)先后进行施工的方法,设置水平方向连续的施工缝,使用橡胶止水并对缝面处人工凿毛处理。这种衬砌方法最大限度减轻和避免仰拱范围内的气泡,显著提升了引水隧洞衬砌施工质量和进度。

接下来,项目部将持续践行严谨精细创新实干的“工程师”精神,强化聚焦问题深究实改的“钉钉子”精神,奋力完成年度各项生产经营指标。
